Далее описан обычный ход реализации проекта изготовления деревянного дома в нашей компании.

Эскизное проектирование

На этот этап у Заказчика уходит много времени и большинство его недооценивают. Это чуть ли ни самый важный этап в строительстве дома. И Заказчику, и нам нужно определиться с набором помещений, их площадью, технологией отопления, типом полов, печей, кровли и декораций, прикинуть материалы отделки, и т.п. Даже если Заказчик приходит с готовым проектом, то в подавляющем большинстве случаев его все равно приходится дорабатывать, учитывая нашу технологию изготовления и нюансы ручной рубки деревянных конструкций. Нарисовать на компьютере можно все, что угодно. Но только человек с опытом, понимающий принципы рубки, сочленений, технологии монтажа и обслуживания деревянного строения, может сделать эскиз реализуемым на практике. Наш архитектор именно такой.

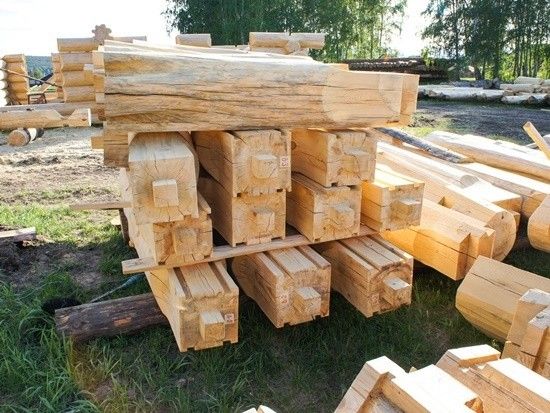

Завоз сырья и его окорка

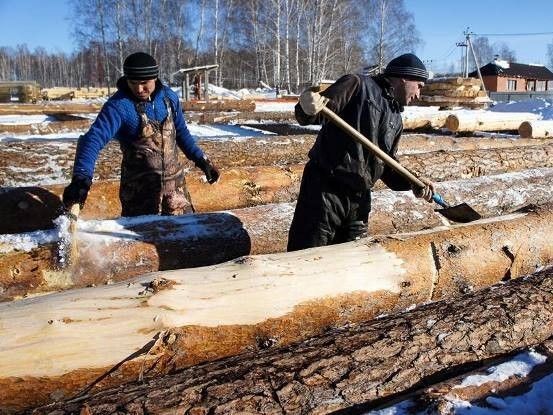

Мы используем лес зимней валки. Завоз леса производится при отрицательных температурах в зимний период на всю годовую программу производства. Привозится лес на нашу площадку автотранспортом, окаривается и складывается в штабеля для дальнейшей сушки. При этом весь поступающий лес проходит радиационный контроль. В этот период можно продолжать работу над проектом, делать уточнения.

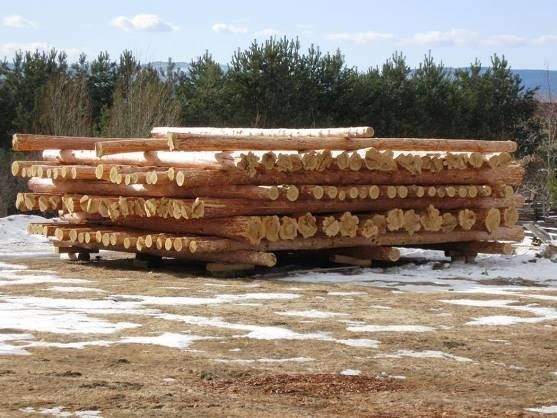

Cушка сырья/возведение фундамента

В летний период происходит сушка штабелированного ранее леса. Это время также разумно Заказчику потратить на возведение фундамента на своем участке своими силами. Мы не занимаемся фундаментами на выезде.

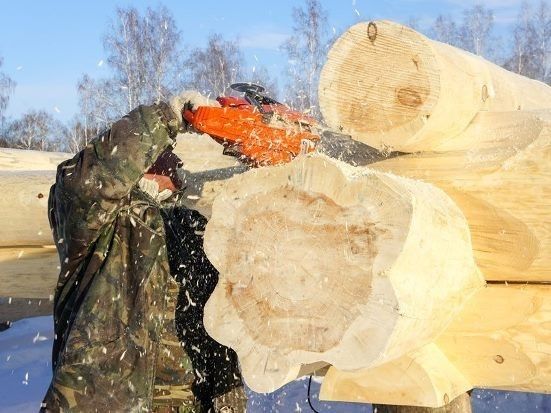

Рубка/изготовление деревянной конструкции

Рубка сруба – в основном зимняя работа, когда сухо и чисто. Изготовление среднего дома (первый этаж HandCraft, второй этаж Post&Beam) в 200кв.м. с полным набором опций занимает около 6 месяцев. Заказчику регулярно предоставляются фото и видео отчеты по изготовлению его дома.

Демонтаж и транспортировка

После окончания изготовления сруба на нашей площадке начинается его демонтаж. На этом этапе осуществляется сверление каналов под электропроводку, наклепывание уплотнителя и утеплителя, антисептирование, маркировка, упаковка, погрузка и перевозка автотранспортом до фундамента Заказчика.

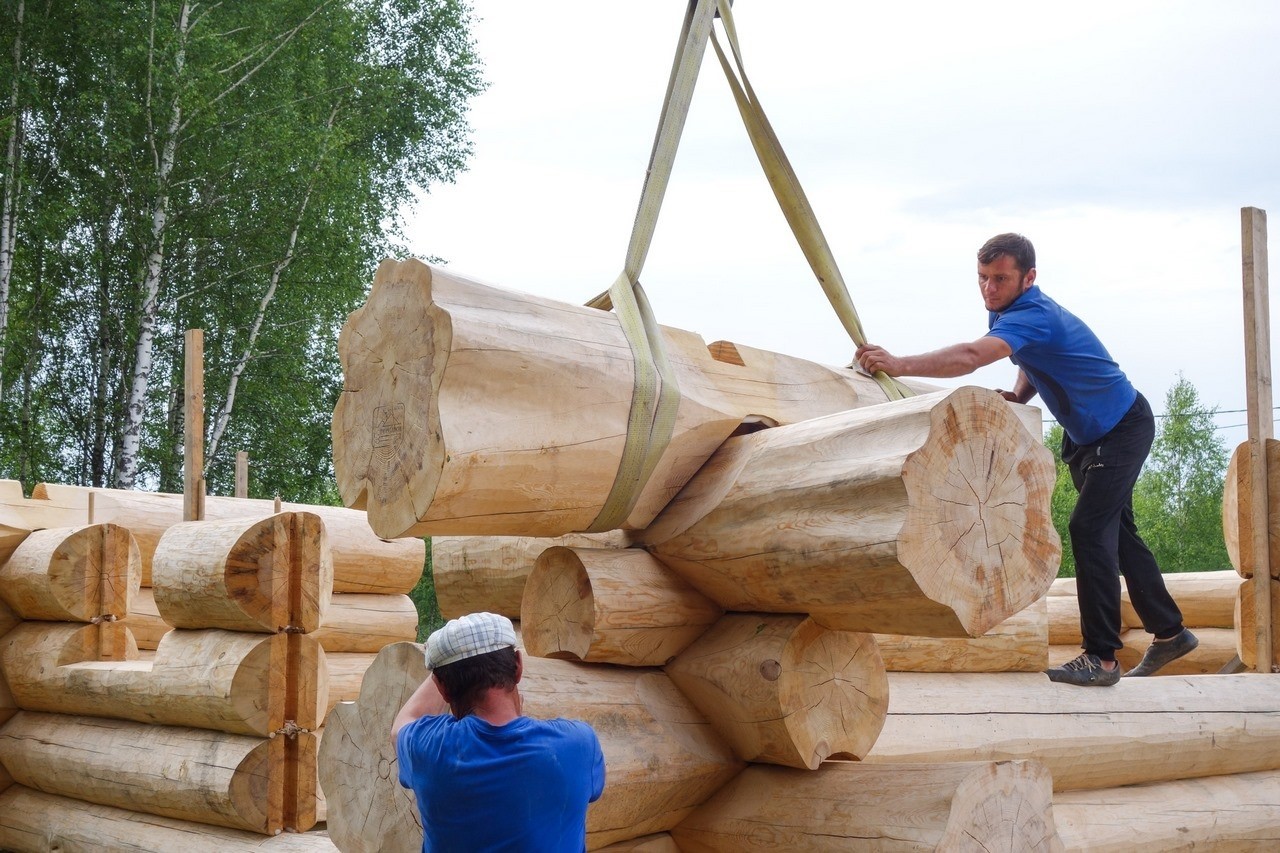

Монтаж на фундамент

Это самый короткий этап. При нормальных условиях монтажа он занимает от 3 до 10 дней. При этом Заказчик должен подготовить место для разгрузки бревен и предоставить кран для сборки конструкции.



На этом в большинстве случаев наши функции окончены. Дальнейшие строительные работы Заказчик ведет самостоятельно. Мы можем лишь посоветовать кровельщиков, отделочников, печников, у которых уже наработан опыт проведения работ на наших объектах.
